Risiken

Bei Projektarbeiten sind Risiken immer vorhanden. Diese Risiken können jedoch im Voraus identifiziert und geeignete Massnahmen getroffen werden. So wird sichergestellt, dass das Projekt planmässig verläuft und die festgelegten Ziele erreicht werden.

Während der Arbeit rechne ich mit folgenden Risiken :

Risiko Eintritt Auswirkung Massnahme zur Vermeidung / Minderung
Zeitverzögerung durch technisches Debugging oder fehlendes Know-how Hoch Mittel Zeitpuffer einplanen, Fokus auf MVP, Probleme frühzeitig angehen
Fehlerhafte oder unvollständige API-Abfragen (Graph API) Mittel Hoch Ausgiebig mit Testdaten prüfen, Logging & Fehlerbehandlung implementieren
SharePoint-Zugriffsprobleme (z. B. Berechtigungen, API-Limits) Mittel Mittel Rechte und Zugriff frühzeitig testen, Alternativlösung vorbereiten
Power Automate Benachrichtigungen funktionieren nicht zuverlässig Niedrig Hoch Flows früh einrichten, mit Testfällen absichern, manuelle Kontrolle ergänzen
GitHub-Dokumentation wird nicht laufend gepflegt Niedrig Niedrig Doku fix in Workflow einplanen, regelmässige Erinnerung im Taskboard

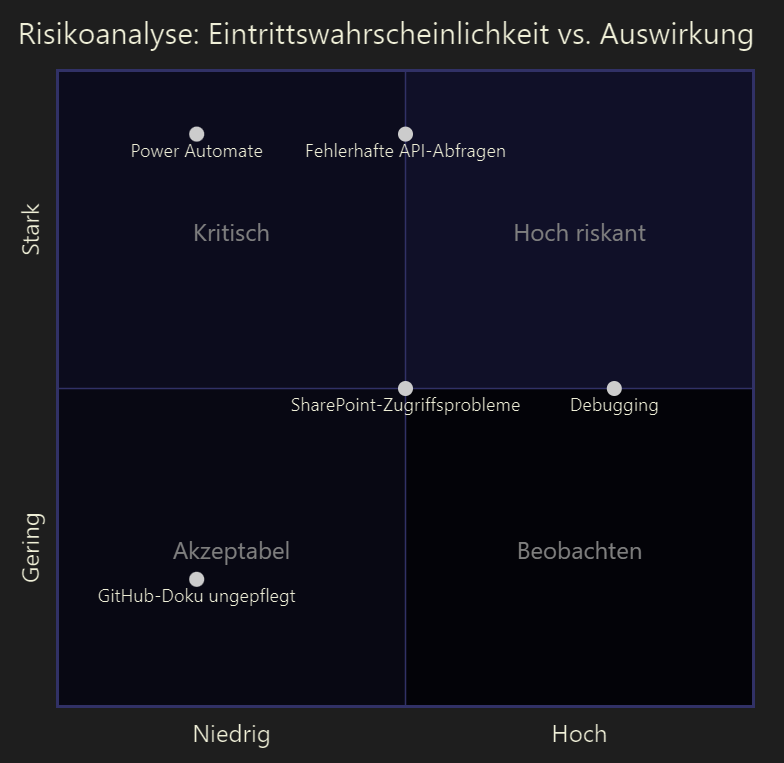

Risikoanalyse
